Postup při zřízení kanalizační přípojky

Postup při zřízení kanalizační přípojky

kanalizace-v2

Informace k realizaci

Pro potřeby a realizaci kanalizační přípojky je samotná přípojka rozdělena na část veřejnou a část neveřejnou.

Část veřejná je vedena od hlavního kanalizačního řádu po revizní přípojkovou šachtici v hranici veřejného pozemku s pozemkem vlastníka připojované nemovitosti. V případě vedeni veřejné části po pozemku jiného vlastníka než obce, je tento vztah vlastníků řešen smlouvou o vzniku věcného břemene.

Část neveřejná je vedena od revizní přípojkové šachtice po výusť z nemovitosti vlastníka kanalizační přípojky. Za realizaci neveřejné části přípojky odpovídá majitel domu. Výstavba neveřejné části přípojky podléhá projednání ve smyslu příslušných ustanovení zákona č. 183/2006, o územním plánování a stavebním řádu (stavební zákon), ve znění pozdějších předpisů (dále jen "stavební zákon").

Pro výstavbu neveřejné části přípojek (domovní přípojky - od revizní přípojkové šachtice po nemovitost vlastníka) musí v souladu se stavebním zákonem být vydán:

  • u přípojek v délce do 50 m včetně - územní souhlas ve smyslu § 96, odst. 2 stavebního zákona,
  • u přípojek nad 50 m - územní souhlas včetně ohlášení stavby ve smyslu § 96, odst. 2 a § 104, odst. 2, písm. h) stavebního zákona

Pokyny k realizaci

  • vlastník nemovitostí podá na Obec žádost o napojení (formuláře k vyzvednutí na obecním úřadě nebo na internetových stránkách obce Baška) a přiloží projektovou dokumentaci kanalizační přípojky
  • po předání PD se sepíše smlouva o uzavření budoucí smlouvy o zřízení věcného břemene s Obcí Baška nebo jiným vlastníkem pozemku, na kterém bude veřejná část přípojky
  • vlastník nemovitosti si zajistí vydání územního souhlasu, popřípadě ohlášení stavby na veřejnou a soukromou část kanalizační přípojky
  • po realizaci stavby kanalizační přípojky dodá vlastník na obec Baška geometrické zaměření skutečného provedení stavby veřejné části přípojky a geometrický plán pro uzavření smlouvy o věcném břemeni, pokud je veřejná část přípojky v pozemku vlastnictví Obce Baška
  • napojení neveřejné části kanalizační přípojky lze provést pouze za přítomnosti zástupce Obce Baška
  • sepíše se smlouva o odvádění odpadních vod mezi Obcí Baška a vlastníkem nemovitostí

Poznámky

  • do neveřejné části splaškové přípojky nesmí být napojená dešťová kanalizace z dešťových svodů!!!
  • neveřejná část přípojky nemůže být napojena na odtok ze stávajícího septiku!!!
  • přípojka o vnitřním průměru 1500mm musí mít minimální spád 2% (tj.2cm na 1m délky)
  • přípojka může mít maximální spád 40% (tj. 40cm na 1m délky)

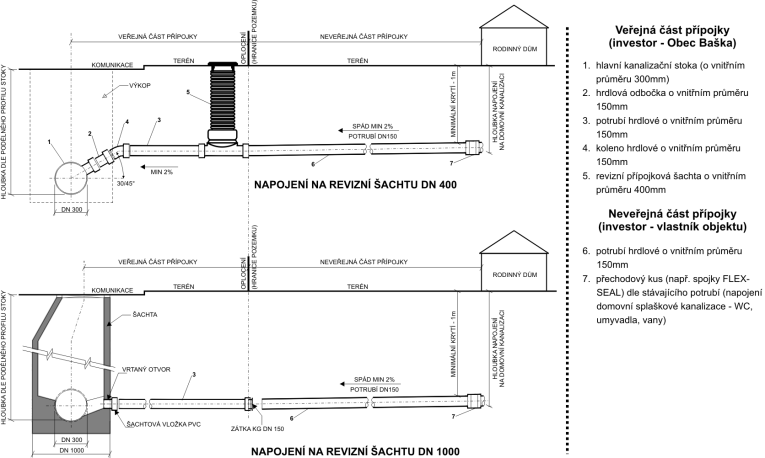

Obrázek vzorového napojení kanalizační přípojky do potrubí kanalizační stoky

vzory-pripojek-kanalizace-domu

Podrobnosti o vložení záznamu

Datum vložení: 9. 2. 2012 12:26
Datum poslední aktualizace: 10. 4. 2026 12:28
Autor: admin webu

Kalendář

Říjen2026
Po Út St Čt Pá So Ne
31

Exporty do RSS

RSS 0.91 RSS 1.0 RSS 2.0 Atom 1.0

Svátek

Dnes je 8.10.2026

Svátek má Věra

Státní svátky a významné dny na dnešek:

  • Mezinárodní den boje proti popáleninovým úrazům

Východ a západ slunce

Slunce vychází:6:57

Slunce zapadá:18:11

Naši partneři
